Velasco mencionó, durante una visita a la planta en Masagua, Escuintla, que esto también se debe a que al período de construcción mencionado hay que añadir el que logren contratar al resto de empresas constructoras y proveedoras pendientes, y tengan a tiempo los equipos que hacen falta, además de sumarle el tiempo necesario para otras obras del proyecto, las pruebas y la sincronización de los equipos, refirió el ejecutivo.
Aclaró que el cronograma final se brindará en febrero luego de la evaluación que efectúa la empresa canadiense SNC Lavalin.

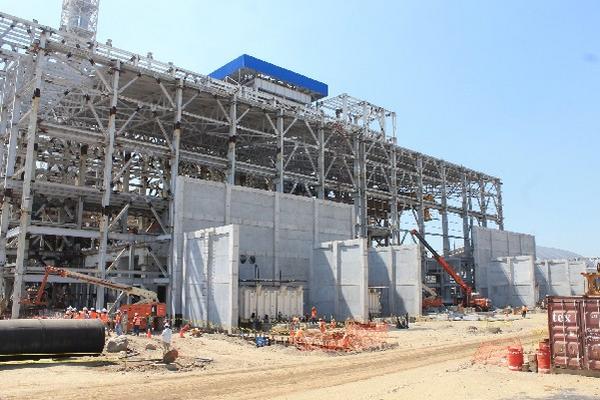

Velasco expuso que el avance de construcción de la primera unidad generadora de energía es de 65%, y la segunda entre 35% a 40%.
Al consultarle a Dimas Carranza, director de Regulación de Energuate acerca de los plazos mencionados, señaló que podrían ser aceptables porque la JEG debe empezar a proveerles energía el 1 de mayo del 2015, por lo que tiene hasta abril de ese año para tener listas las centrales generadoras.
Agregó que se les seguirá cobrando penalidades por los atrasos con los primeros plazos del contrato y su ampliación, como US$6.5 millones más los US$21.5 ya cobrados.
Velasco explicó que desde que cancelaron el contrato con la compañía China Machine New Energy Corporation (CMNC) en diciembre último, están en proceso 20 licitaciones para diferentes fases del proyecto.
Entre estas se mencionan Urrea Ingenieros, Tirsa, Cosisa y otros. Además buscan otras empresas extranjeras que proveían a CMNC.
Arbitraje
Richard Ho, relacionista de CMNC, respondió por correo electrónico que hasta el miércoles no les habían notificado del arbitraje que presentó JEG, con el cual les demanda más de US$300 por incumplimientos y sobrecostos.
Expresó que JEG debió empezar el arbitraje antes de cancelar el contrato de CMNC el 15 de diciembre del 2013 y de haber provocado un enfrentamiento hacia los trabajadores chinos.
Respecto del monto, indicó que el total del contrato de construcción para entregar el proyecto llave en mano fue de US$500 millones, pero JEG, propiedad de AEI, solo ha pagado US$210 millones el 42% del contrato, y ahora esa empresa argumenta que CMNC no ha cancelado a sus proveedores en su totalidad y busca reclamar el cien por cien del monto del contrato.
CMNC defiende que ellos son los propietarios del proyecto desde el 28 de noviembre del 2013.
Datos
300 megavatios será la capacidad de generación de la planta Jaguar
2,100 gigavatios hora produciría en un año Jaguar. Chixoy genera 1,400.
